2021年10月8日,华润集团——内蒙古磴口金牛煤电有限公司#1机组改造项目圆满完成,实现冲转一次成功、并网一次成功。经过近一个月的运行使用,各项指标正常稳定。这也标志着科远NT6000智能分散控制系统首次在华润集团300MW及以上等级燃煤机组成功运用,实现了在华润集团的国产化改造新突破。

国产化改造正当时,优质服务获重任


内蒙古磴口金牛煤电有限公司是由邢矿集团和华润电力合资建设而成,位于内蒙古巴彦淖尔市磴口县巴彦高勒镇磴口工业园区,共建有两台350MW等级亚临界热电联产机组,属于华润电力重点项目。

自2009年投入商业运营以来,机组原采用的进口控制系统使用年限均已超过10年,面临着电子元器件老化、故障率高、控制品质差、维护难度大和进口备件成本高等诸多问题。亟需通过国产化改造,实现工业控制系统更安全、可控、智能、环保等新要求。

而在本次改造项目前,双方就已合作完成了输煤及化水改造项目,正是凭借在该项目中产品及服务的优质表现,科远智慧获得了业主对科远NT6000智能分散控制系统品质以及科远智慧工程实施交付能力的高度肯定,再度携手机组控制系统国产化改造项目。

28天保交付,不负信任首战捷

根据进度要求,#1机组改造工作需在28天内完成,秉承以客户为中心的价值观,科远智慧高层领导高度重视,公司总部-交付服务部有序联动,与电厂、华润电科院、各参建单位积极协调、密切协作,克服时间短、任务重等困难,全力配合达成目标。

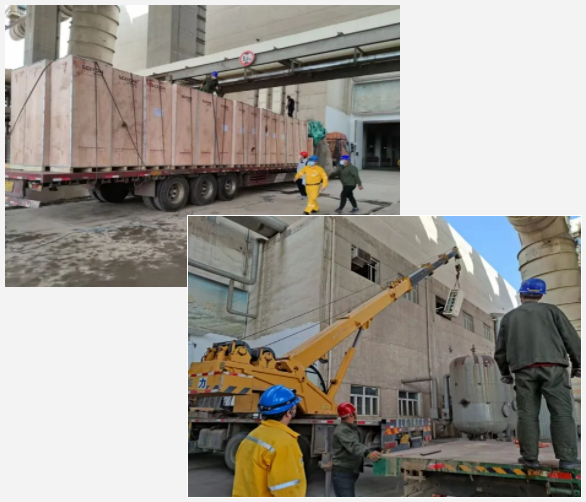

8月中旬:提前备货、提前进厂、协同开展前期工作。

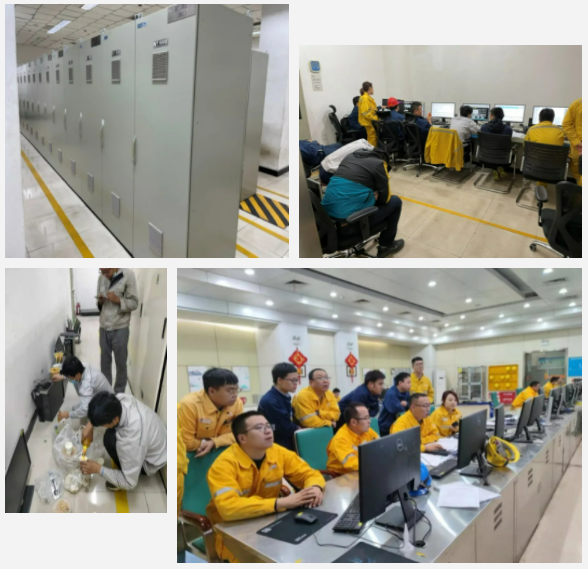

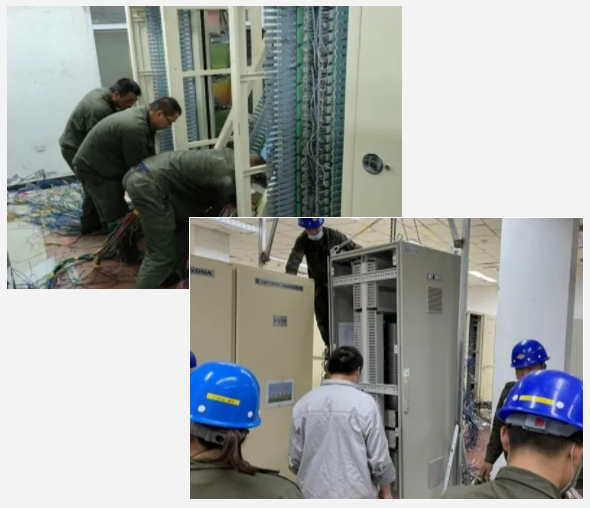

9月6日:内蒙交付服务部协同集团总部控制工程中心、电调中心、技术研究院等部门,及业主运行人员、总包调试人员、安装施工人员正式启动改造工作,不断调优方案,及时解决技术难题,确保设备安全性、可靠性、经济性。


国庆假期:为确保项目进度,保质保量如期交付,科远智慧项目组人员主动放弃休息,与各参建单位继续项目改造和收尾工作。

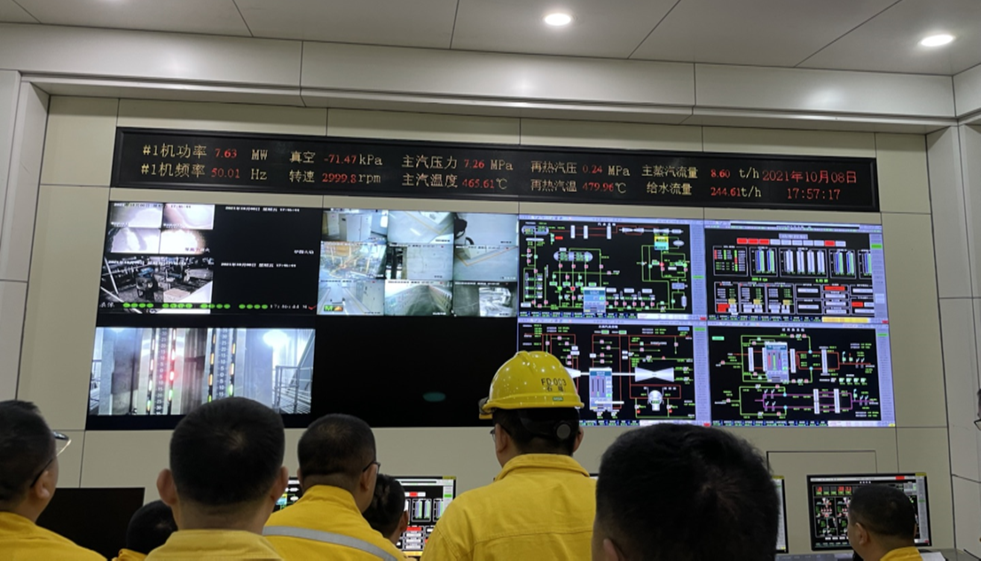

历经28个日夜的连续艰苦奋斗,在参建各单位的积极配合与协助下,#1机组及公用系统改造工作全部圆满完成。同时也为下一步#2机组的改造积累了坚实基础与丰富经验。

此次项目的首战告捷,是科远智慧聚焦工业领域、推动国产化改造再度迈出的扎实一步和又一示范。未来,科远智慧也将通过对产品和服务能力的不断迭代,以更加成熟、可靠的国产化工业控制系统为更多工业企业发展赋能。
